Panevėžio „Ekrano“ marių užtvanka iki pavasarinio ledonešio bus suremontuota

Vasarą, rugpjūčio pradžioje, avariją patyrusią Panevėžio „Ekrano“ marių užtvanką tikimasi suremontuoti iki kitų metų pavasario. Jau gaminamos naujos vandens sulaikymo konstrukcijos ir jas planuojama sukonstruoti iki 2023 metų kovo mėnesio. Stengiamasi bus darbus atlikti iki prasidedant ledonešiui.

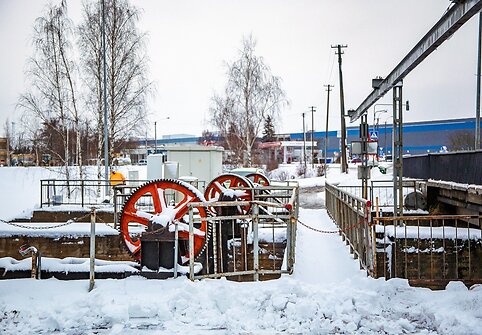

Panevėžio „Ekrano“ marių užtvanka
Panevėžio „Ekrano“ marių užtvanka / Živilės Večiorkutės / „Jūsų Panevėžys“ nuotr.

Gaminamos naujos detalės

Dar spalio pradžioje Panevėžio savivaldybės administracijos direktorius Tomas Jukna aiškino, kad Ekstremalių situacijų komisija pasirinko paprastesnį iš dviejų ekspertų pasiūlytų užtvankos remonto variantų.

„Nuspręsta keisti vadinamųjų segmentinių uždorių mechanizmą, paliekant senąsias gelžbetonines konstrukcijas. Uždorių visas mechanizmas būtų keičiamas nauju, išskyrus priekinę dalį – kitaip tariant, pats uždoris be kojų: visos kojos, šarnyrai, visi tvirtinimo mazgai daromi visai nauji, paliekant seną uždorį, kurio būklė bus įvertinta, jis bus nuvalytas, sutvarkytos virinimo siūlės, kurios yra įtrūkusios. Viskas bus dažoma jūriniais dažais“, – pasakojo T.Jukna.

Neatlaikė uždorio kojos

Rytiniame Panevėžio miesto pakraštyje esanti užtvanka bus tvarkoma po rugpjūčio pradžioje įvykusios avarijos, kai sugedo užtvankos šliuzas, dėl to patvino per miestą tekantis Nevėžis. Dėl įvykio Panevėžyje iki šiol paskelbta ekstremali situacija.

Remiantis ekspertų išvadomis, avarija įvyko dėl uždorio kojos santvarinių metalo konstrukcijų susilpnėjimo šalia šarnyro.

Darbus baigs iki kovo mėnesio

Panevėžio savivaldybės Miesto infrastruktūros skyriaus vedėjas Dalius Vadluga naujienų portalui JP aiškino, kokie šiuo metu atliekami darbai tvarkant avaringą užtvanką.

„Darbų sutartis su bendrove „Viskas iš metalo“ pasirašyto ir darbai vyksta pagal numatytą planą. Užtvankos avarinė būklė planuojame pašalinti iki 2023 metų sausio mėnesio pabaigos, o viskas bus sutvarkyta iki kovo mėnesio. Jau išvežtas sulūžęs uždoris. Jis tvarkomas ir dabar dažomas. Pagamintos uždorio naujos kojos. Kiekvieną savaitę bendrovė, atliekantį darbus, pateikia ataskaitą apie atliktus darbus“, – teigė D.Vadluga.

Šalčiai gali pristabdyti darbus

Pasak Miesto infrastruktūros skyriaus vedėjo, remonto darbus stengsis atlikti iki kitų metrų pavasario.

„Toks yra tikslas – pasiruošti kitų metų pavasariui ir ledonešiui. Iki jo būtina užtvankos uždorio skydus sutvarkyti. Reikia darbus atlikti iki polaidžio, kad būtų galima užtvankos uždorius reguliuoti. Dabar stojo šalčiai, tai nėra taip baisu. Vanduo nekyla ir potvyniais negrasina, bet iki pavasario būtina atlikti visus būtinus darbus“, – aiškino D. Vadluga ir pridūrė, kad nebent užeitų didelį šalčiai ir technologiškai nebūtų galima darbuotis.

Remontuos ir tiltą

Miesto infrastruktūros skyriaus vedėjas teigė, kad darbams atlikti – numatytos ir lėšos.

„Darbams atlikti numatyta apie 600 tūkst. eurų. Beje už šias lėšas bus suremontuoti abi užtvankos pusės – abu uždoriai. Šiems abiejų pusių uždoriams pagamintos kojos, pagaminti nauji šandorai ir pagamintas dar vienas avarinis komplektas. Be to, bus atnaujinti reduktoriai, kurie kelia uždorius. Reduktoriams bus padaryta sinkronizacija. Beje, baigiamas ir tilto remonto projektas. Planuosime lėšas tilto remontui ir, kai bus parengti visi reikalingi techniniai dokumentai, skelbsime viešuosius pirkimus“, – pasakojo D.Vadluga.

Pranešti klaidą

Sėkmingai išsiųsta

Dėkojame už praneštą klaidą
Reklama
Išmanesnis apšvietimas namuose su JUNG DALI-2
Reklama
„Assorti“ asortimento vadovė G.Azguridienė: ieškantiems, kuo nustebinti Kalėdoms, turime ir dovanų, ir idėjų
Reklama
Išskirtinės „Lidl“ ir „Maisto banko“ kalėdinės akcijos metu buvo paaukota produktų už daugiau nei 75 tūkst. eurų
Akiratyje – žiniasklaida: tradicinės žiniasklaidos ateitis
